最全面的UPS不斷電割接流程和步驟
日期:2018-04-02 13:26 瀏覽量:次
一、UPS不斷電割接流程

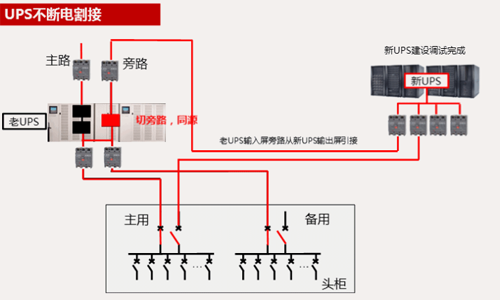

電源割接中,對于雙電源設備,可以采用斷電割接方法;但是遇到單電源設備,而且該設備非常重要,不容許中斷割接,往往需要采用不斷電割接流程,割接流程和步驟演示如下圖:
參考步驟:
1.新建UPS新系統,新系統調試和電池容量測試完成。
2.布放臨時電纜,從新UPS輸出屏布放電纜至待割接電源頭柜及老輸入屏旁路開關,確認無誤后,對該電纜送電。
3.測試電源正常后,關閉老UPS系統逆變器,確認老UPS工作在旁路模式,這時老UPS系統供電和新UPS系統供電同源(輸出均來自新UPS系統)。
4.合新UPS主路輸出,測試頭柜主路備用空開上下端電壓,進行核相操作(測量主用側備用開關上下樁頭電壓差,原則小于1V),確認后可先合主用側備用開關,進行電流確認,再斷主用側主用開關。
5拆除老UPS到頭柜的主路電纜。
6.相同方法,割接備用電源。
7.割接完成,拆除臨時電纜和舊電纜。
8.做好空開和電纜的標記標示。
二、割接基本原則
1. 網絡安全暢通原則
在線電源系統割接工程必須要以確保在網設備安全運行、整個網絡安全暢通為原則,任何危及通信網絡安全的操作,必須無條件終止。
2. 設備無故障原則
在實施在線電源系統割接工程之前和工程期間,必須保證新、舊設備完好無故障,若出現任何可能危及安全供電的因素,必須無條件終止,待故障排除后方可繼續。
3. 低業務風險原則
在業務不允許中斷供電的前提下,應采用在線不斷電的割接方案,否則應采用斷電割接方案。
4. 施工人員資質合格原則
實施在線電源系統割接工程的工程人員必須精通電源設備操作和工程施工操作、熟悉通信電源系統割接流程、牢記應急方案。
5. 維護部門全程監督原則
維護部門在割接過程中應安排專人全程督導,協助割接工程的設計勘察、審核割接方案和應急方案,監督割接的實施。
三、UPS割接準備
1.新UPS系統完成開機調試、電池全容量測試,監控到位。
2.提前布放電纜,并粘貼標準電纜標簽;需要使用臨時線纜時,必須選擇合適線徑,可靠連接,并有明顯的標識。
3.根據原電源設備電纜的接線位置,編寫電纜編號標記,確保電纜拆裝過程中不會錯亂。
4.確認所有雙電源設備主備用電源模塊均工作正常,且主備用電源分開。
5.提前發布割接工程公告。
6.確認相關各專業已對相關業務做好數據備份,且已準備應急方案。
7.消防器材、安全救護設備準備到位。
8.正確穿戴和使用個人防護用品,不攜帶任何金屬物品并去掉可能導致不安全的隨身飾物。
